湖南省地质建设工程集团有限公司隶属于湖南省地质灾害调查监测所,由湖南省应急管理厅授予的“湖南省地质灾害应急救援中心”、“湖南省地质院矿山地质及地质灾害应急救援中心”落户在我所。地建集团主要承担中心的施工任务。
公司拥有地质灾害评估、勘查、设计、施工四个甲级资质,省厅备案的应急救援专家团队十余人、各类应急治理设备齐全、劳务队伍储备充足;由于公司具有专业齐全的资质、管理团队以及齐全的自有设备,在遇到应急治理工程施工时,能够根据现场情况迅速反应、立即开展应急治理。近年来成功地完成了很多地质灾害应急治理工程的施工任务,积累了大量的施工经验,得到了厅局、社会的一致好评。
1、汶川大地震抗震救灾
2、凤凰沱江大桥垮塌事故抢险
3、永顺县灵溪镇南山社区雷打岩滑坡、崩塌地质灾害应急治理工程
照片 1 雷打岩滑坡隐患体全貌
照片 2 场地微地貌 (后缘溶蚀沟槽)
照片 3 因坡体滑动,前缘堆积的孤石
清理前崩塌体
基本清理完成后的崩塌体

4、湖南省地质中学滑坡地质灾害应急治理工程
治理中
治理后
5、煤矸石堆场应急治理项目

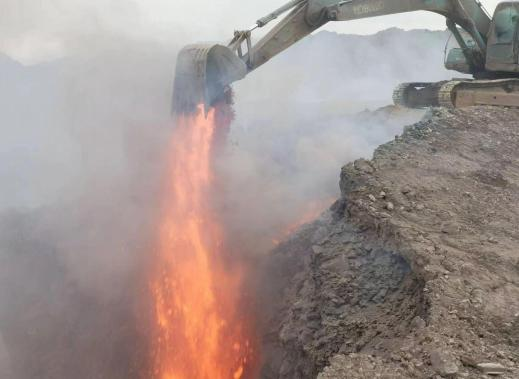

治理中
治理中
治理后

五、 近三年来部分重大地质灾害治理案例
六、 地质灾害应急治理典型案例
湖南省地质灾害防治典型经验申报材料
经验做法及主要成效
申报项目名称:汨罗市弼时镇平华村新屋组崩塌地质灾害应急治理
项目实施单位:湖南省地质建设工程集团有限公司
一、工程概况
1、应急治理现场基本情况

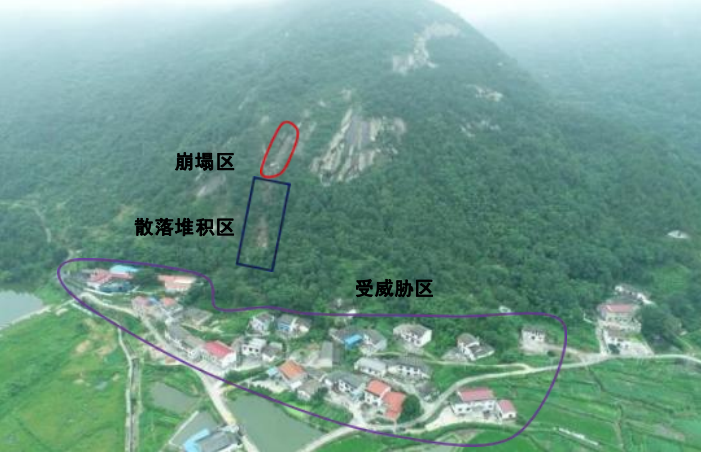

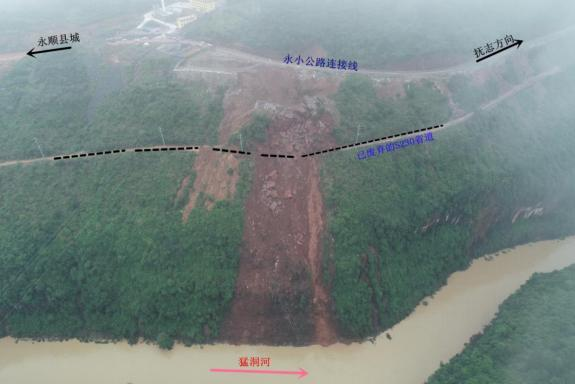

2020年7月2日汨罗市弼时镇平华村新屋组后山发生崩塌,该崩塌为非在册地质灾害隐患点,崩塌体体积约 2000 方,以基岩、崩坡积堆积物为主,受地形条件制约及植被拦阻,崩塌体散落堆积于坡面,部分孤石滚落至坡体下方灌溉渠道平缓处,严重威胁坡体下方 10 户 居民 (41 人,房屋48 间) 及弼时水厂 (常驻职工 11 人) 生命财产安全。 灾情发生后,崩塌体仍处于持续零星溜坍状态,有进一步扩大崩滑趋势可能,为确保安全,当地政府立即对坡体下方居民及水厂职工进行连夜撤离,同时对该路段采取了交通管制措施,并安排人员彻夜值守。受省自然资源厅地勘处、汨罗市自然资源局、弼时镇镇政府委托,由湖南省地质建设工程集团有限公司负责对这一崩塌进行应急治理。现场航拍图如下:
2、工程重点难点分析
(1) 崩塌区上部岩体极不稳定,随时可能出现新的崩塌,如何确保应急处置实施过程中的施工安全是本工程的一大重点难点。
(2) 崩塌发生后,坡面残留了大小不一的孤石众多,其中最大的一块堆积于斜坡中上部,长约 10m,宽约 2~4m,厚度约 2m,方量约 70 m3 ,距坡底高差约80m。松散孤石散落于坡面,极不稳定,随 时有滑落的危险,且孤石强度大、体积大,现场条件复杂,无法动用 挖机等机械设备进行清理,如何将大孤石转运至坡底也是本工程的重点难点。
(3)疏散转移的村民急切想回家,孤石及崩塌散落物(约 2000m3) 清理难度大,工期紧、任务重是本工程的又一重点难点。
二、经验做法
1、对崩塌现场进行详细的调查

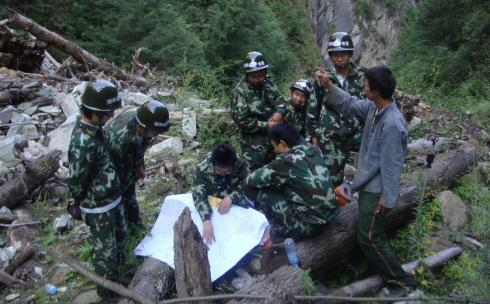

7月3日清晨,我司组织有关专家携技术组、应急处置组等一行人赶 赴灾害现场,对现场进行实地踏勘及调查,并组织村民座谈访问,详细调 查并听取了当地自然资源部门及当地政府、村民的情况介绍,收集了相关资料。

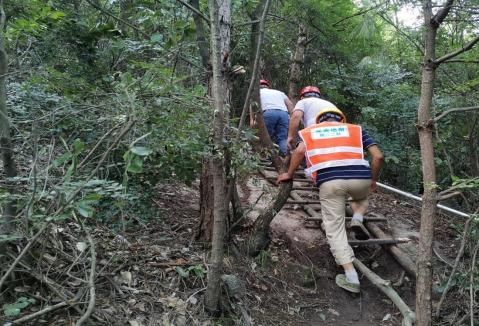

现场踏勘 1

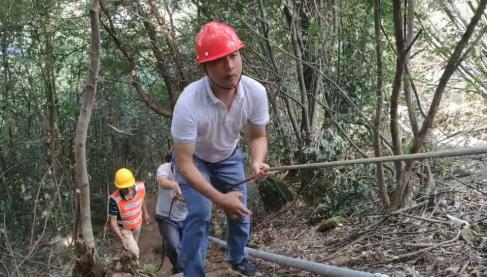

现场踏勘 2
现场踏勘 3

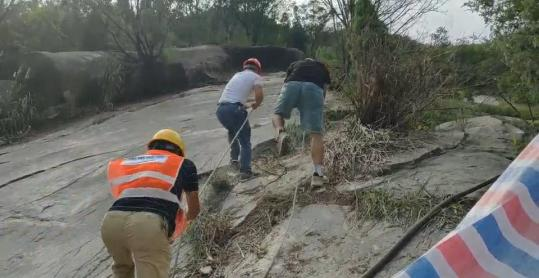

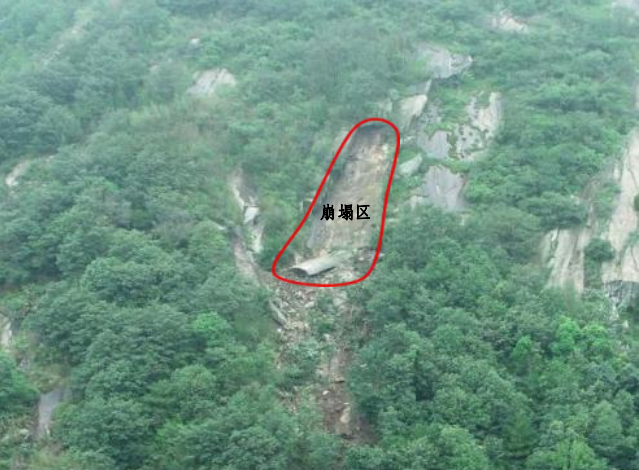

崩塌区

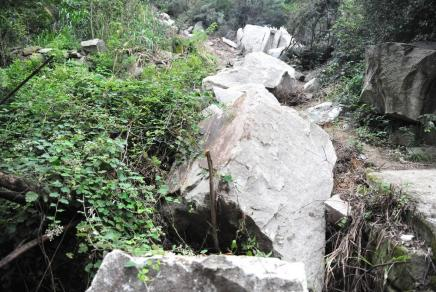

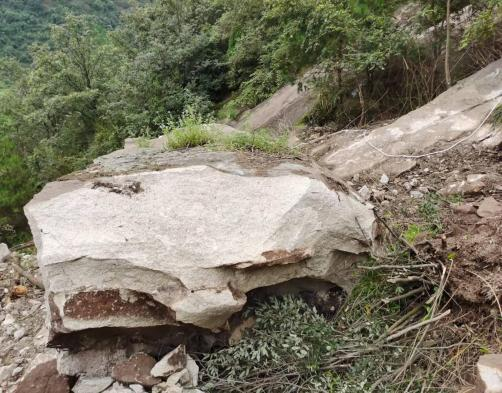

巨大孤石
2、编制应急处置方案
通过充分对崩塌现场的水文地质条件、崩塌的基本特征及形成机制、 对崩塌区稳定性分析及危害性评价进行详细调查考证的基础上,我司 于 2020年7月5日编制了较为完善的应急处置设计方案及施工组 织设计方案,并得到各参与单位的认可。
3、组织实施
该项目施工前期的当务之急是防止地质灾害影响范围进一步扩大, 与时间赛跑,尽快完成应急处置任务。本着“人民至上、生命至上” 的理念,我公司应急处置组依照应急处置方案紧急开展除险排危治理 工作。
(1) 总体施工顺序:
· 危岩清理及土钉加固→孤石破碎→崩塌堆积物清理;
· 遵循从上而下,逐段施工的顺序。
(2) 危岩清理加固

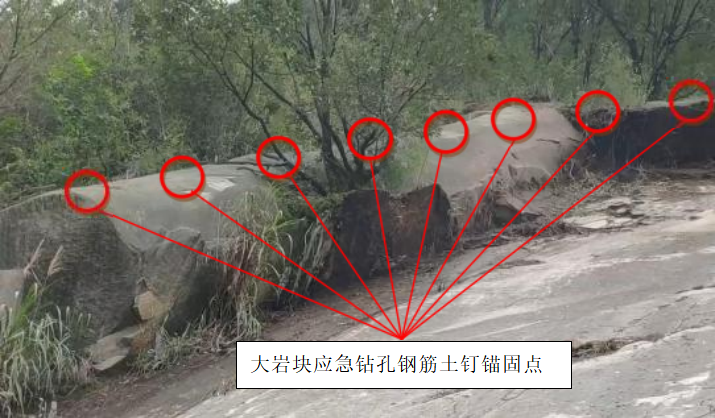

2020年7月6日,为保证施工人员的安全,我司采用人工排危 的方式, 自崩塌区山体顶部开始, 自上往下对存在崩塌、滚落风险的 危石进行人工清理;对存在隐患的,人工难以撬动的大型岩块,采用 应急钻孔钢筋土钉锚固。以确保应急处置实施过程中的施工安全。
(3) 孤石破碎
松散孤石散落于坡面,极不稳定,随时有滑落的危险,且孤石强度大、体积大,现场条件复杂,无法动用挖机等机械进行清理。经方案比选,我司采用风炮钻孔→膨胀剂+人工碎裂→人工转运“化整为零”的方式施工。

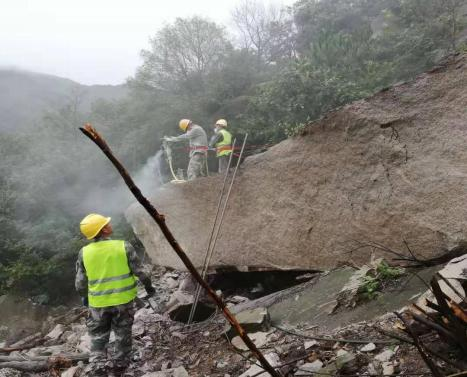

①钻孔
空压机选型:空压机布置在便于运输且不受施工干扰的坡底安全
地带,考虑到现场无可用大功率电源、输送距离较远、凿岩机数量较 多的特点,空压机采用柴动螺杆式12m3中风压空压机。
输送管道布置:选择约 300 米的φ60 镀锌管与软管相结合的管线布置方案,管线布设位置避开施工干扰区域。
钻孔设备选型:该崩塌散落孤石母岩为中风化花岗岩,岩质较为坚硬,岩体抗压强度在 40-60Mpa。孤石较为完整,节理裂隙不发育。针对孤石特性选用高功率:冲击功率 5.5KW,扭矩 175N.M 的气动手持凿岩机。
钻孔布置:孔径:36mm;孔距:30cm×40cm;孔深:浅于孤石 50cm。

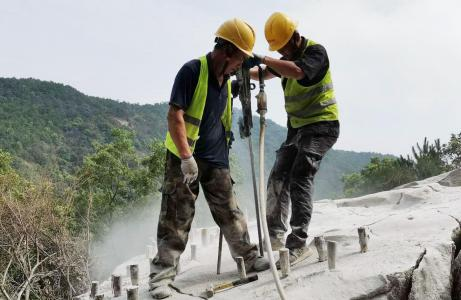

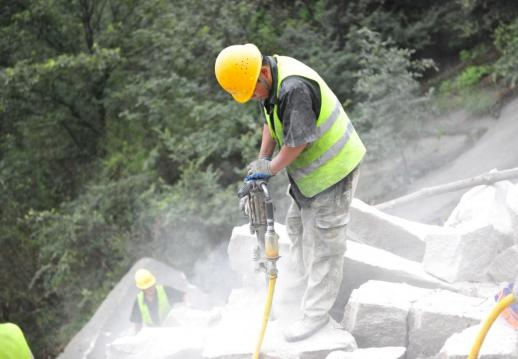

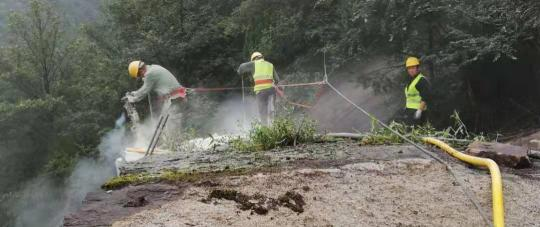

钻孔1
钻孔2
钻孔3
②一次破碎:膨胀剂选用与安放
膨胀剂选用:通过联系当地气象部门,获取场地内连续一星期昼夜平均气温。联系膨胀剂厂家,采购相适应当地温度与岩石强度等级 的高效膨胀剂。
膨胀剂灌注施工:单个危岩块所布设爆破孔钻孔施工完成后,按照膨胀剂配比 2:1 (水灰比) 调制成乳液,灌入钻孔内,用黄土、木桩 封堵孔口,12 个小时内可将岩石碎裂。

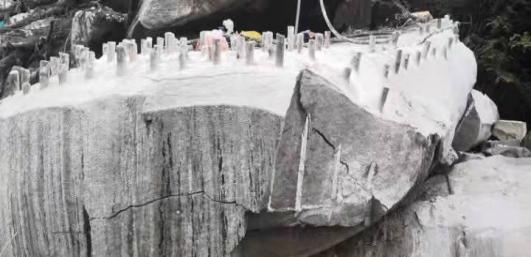

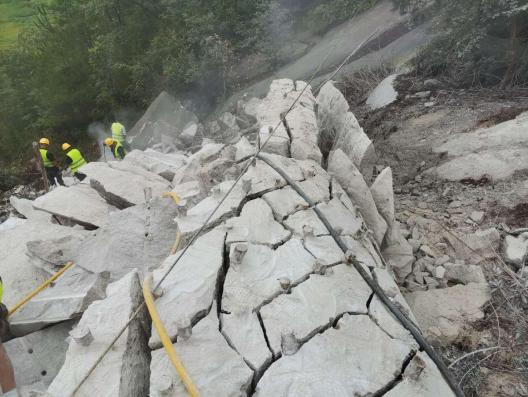

一次破碎1
一次破碎2
③二次破碎

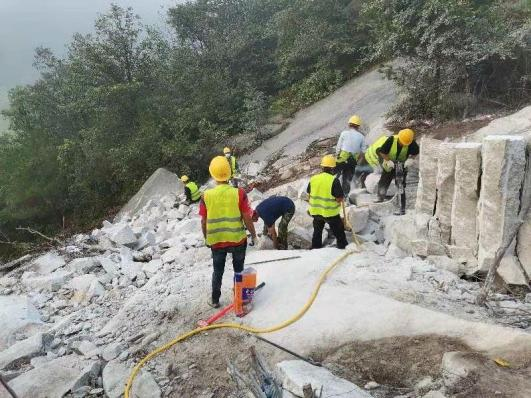

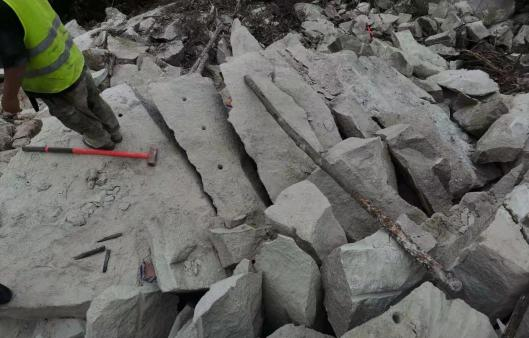

利用开山石塞、大锤等工具,将一次破碎后的大石块解小至人工 可以运输的小石块。
二次破碎1
二次破碎2

(4) 崩塌堆积物清理
人工将破碎后的崩塌体清理至坡脚安全地带。
(5) 安全施工
①施工前编制专项安全施工方案;
②对全体施工安全进行安全技术交底;
③每天举行班前会议,总结并强调安全注意事项;
④现场配备两名专职安全员对现场安全进行管理;
⑤配备必要的安全防护用品。

班前会议
安全防护
三、主要成效
此次汨罗市弼时镇平华村新屋组崩塌地质灾害应急治理工程,除 险排危任务重、时间紧、危险性较大。我司应急处置组继续秉承和发 扬了地质人的“三光荣”精神,紧急启动地质灾害防治应急预案,以 最快的速度到达地质灾害现场,组织除险排危工作,高效率、高质量、 高安全的完成了现场施工任务,保护了坡体下方10户居民 (41人,房屋48间) 及弼时水厂 (常驻职工11人) 生命财产安全,使居民重新 回家,并为该地灾点后期永久性治理打下了良好的基础,出色的完成了应急治理任务。

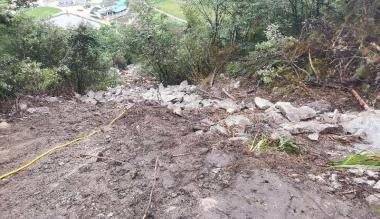

清理前崩塌体
基本清理完成后的崩塌体
